Cập nhật lần cuối: 08/10/2026 · Người biên soạn: Kelvin
Trả lời ngắn: Pháp lý AVA Center hiện có đủ chuỗi năm văn bản nền của một dự án nhà ở thương mại: QĐ 3354/QĐ-UBND chấp thuận chủ trương đầu tư (29/11/2024), QĐ 1249/QĐ-UBND duyệt quy hoạch 1/500 (24/03/2025), giấy chứng nhận thẩm duyệt PCCC 718/TD-PCCC (26/06/2025), QĐ 2010/QĐ-UBND giao đất ở có thu tiền sử dụng đất đến 27/06/2075 (27/06/2025) và giấy phép xây dựng 3900/GPXD (30/06/2025). Chủ đầu tư là Công ty TNHH Tyson An Phú. Chúng tôi đã đọc bản scan có dấu của cả năm văn bản. Những giấy tờ quý khách vẫn cần yêu cầu xem trước khi chuyển tiền: văn bản đủ điều kiện đưa nhà ở hình thành trong tương lai vào kinh doanh, chứng thư bảo lãnh ngân hàng và mẫu hợp đồng mua bán đã đăng ký.
Gõ “pháp lý AVA Center” lên Google, phần lớn kết quả chỉ viết một câu “pháp lý minh bạch, đầy đủ” mà không nêu số văn bản, ngày ký hay cơ quan ban hành. Với người chuẩn bị xuống vài tỷ đồng, câu đó không đủ. Bài viết này làm đúng một việc: đặt từng văn bản lên bàn, đọc xem nó cho phép điều gì, giới hạn điều gì, và còn thiếu giấy tờ nào để quý khách tự quyết định.
Toàn bộ số liệu trong bài được đọc trực tiếp từ bộ hồ sơ pháp lý chủ đầu tư phát hành cho hệ thống phân phối ngày 08/10/2026. Phần tổng quan dự án, mặt bằng và giá xem tại bài AVA Center Thuận Giao: giá, pháp lý gốc và có nên mua.

1. Dòng thời gian pháp lý AVA Center
Pháp lý một dự án nhà ở thương mại đi theo trình tự gần như cố định: có đất → được chấp thuận chủ trương đầu tư → duyệt quy hoạch chi tiết → thẩm duyệt phòng cháy → giao đất, chuyển mục đích → cấp phép xây dựng → khởi công → đủ điều kiện kinh doanh → ký hợp đồng mua bán → bàn giao → cấp giấy chứng nhận cho người mua. Với AVA Center, các mốc đã có văn bản như sau:
| Ngày | Mốc | Văn bản / căn cứ |
|---|---|---|
| 10/06/2009 | Tyson An Phú được cấp giấy chứng nhận quyền sử dụng thửa đất số 352 (6.913,9 m², đất cơ sở sản xuất kinh doanh) | GCN AN 721961, dẫn lại tại GPXD 3900 |
| 10/06/2024 | Nhận chuyển nhượng thửa 318 (429 m², đất ở đô thị và đất hằng năm khác) | GCN CD 849446, cập nhật chuyển nhượng |
| 19/07/2024 | Điều chỉnh độ cao tĩnh không công trình | Văn bản 295/TC-QC của Cục Tác chiến |
| 06/09/2024 | Thống nhất phương án di dời, ngầm hóa đường dây 110 kV Hưng Định – Gò Đậu | Văn bản 4547/PCBD của Công ty Điện lực Bình Dương |
| 29/11/2024 | Chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư | QĐ 3354/QĐ-UBND – UBND tỉnh Bình Dương |
| 13/03/2025 | Thỏa thuận đấu nối giao thông, thoát nước mưa vào đường Thủ Khoa Huân | Văn bản 873/UBND-KT – UBND TP Thuận An |
| 24/03/2025 | Phê duyệt quy hoạch tổng mặt bằng 1/500 | QĐ 1249/QĐ-UBND – UBND TP Thuận An |
| 26/06/2025 | Thẩm duyệt thiết kế phòng cháy chữa cháy | GCN 718/TD-PCCC – Phòng Cảnh sát PCCC&CNCH, Công an tỉnh Bình Dương |
| 27/06/2025 | Cho phép chuyển mục đích sang đất ở, giao đất có thu tiền sử dụng đất | QĐ 2010/QĐ-UBND – UBND tỉnh Bình Dương |
| 30/06/2025 | Cấp giấy phép xây dựng | GPXD 3900/GPXD – Sở Xây dựng Bình Dương |
| 22/08/2025 | Lễ khởi công, tổng thầu Hòa Bình | Báo chí đưa tin |

Điểm đáng chú ý là tốc độ: từ chủ trương đầu tư đến giấy phép xây dựng chỉ mất 7 tháng, và ba văn bản PCCC – giao đất – giấy phép xây dựng được ký trong vòng 5 ngày cuối tháng 6/2025. Điều này phù hợp với việc khu đất đã thuộc quyền sử dụng của chủ đầu tư từ năm 2009, không phải bồi thường giải phóng mặt bằng.
2. Từng văn bản cho phép điều gì
QĐ 3354/QĐ-UBND — chấp thuận chủ trương đầu tư
- Tên dự án: Dự án đầu tư xây dựng nhà ở Chung cư Trung tâm AVA (AVA Center); nhà đầu tư: Công ty TNHH Tyson An Phú.
- Mục tiêu: chung cư cao tầng kết hợp thương mại dịch vụ và văn phòng kết hợp lưu trú (officetel), để bán, cho thuê, cho thuê mua.
- Tổng vốn đầu tư sơ bộ 1.578,49 tỷ đồng, trong đó vốn góp của chủ đầu tư 315,7 tỷ (20%), vốn vay tổ chức tín dụng 750 tỷ, vốn huy động từ bán hàng khoảng 512,8 tỷ.
- Thời hạn dự án 50 năm; tiến độ xây dựng Quý I/2026 – Quý III/2030, hoàn thành và đưa vào sử dụng Quý III – Quý IV/2030.
- Ràng buộc đáng chú ý: chủ đầu tư phải ký quỹ bảo đảm thực hiện dự án, ngầm hóa đường dây 110 kV trước khi thi công, và “chỉ được phép tổ chức huy động vốn, mở bán nhà ở hình thành trong tương lai khi đáp ứng đủ điều kiện theo quy định của pháp luật về nhà ở, kinh doanh bất động sản”.
QĐ 1249/QĐ-UBND — quy hoạch tổng mặt bằng 1/500
- Diện tích quy hoạch 7.342,9 m²; tứ cận: Nam giáp đường Thủ Khoa Huân (lộ giới 32 m), Tây giáp đường bê tông, Bắc và Đông giáp đất dân.

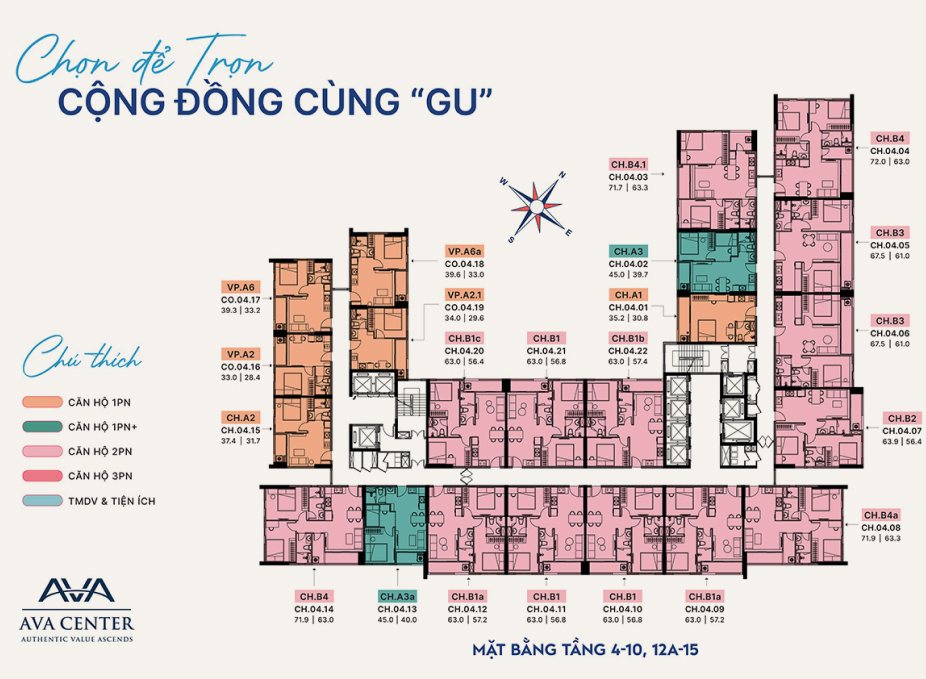

- 624 căn hộ cho khoảng 1.478 người và 221 căn văn phòng kết hợp lưu trú cho 351 người lưu trú không thường xuyên.
- Mật độ xây dựng khối đế ≤ 34,5%, khối tháp ≤ 30,9%; hệ số sử dụng đất toàn khu ≤ 11 lần; 2 tầng hầm, 40 tầng nổi, cao tối đa 145 m.
- Đất cây xanh 31,5%; cơ sở mầm non bố trí tầng 1–2 theo chỉ tiêu 50 trẻ/1.000 dân; 1 máy biến áp 6.500 kVA đặt dưới hầm.

GCN thẩm duyệt PCCC 718/TD-PCCC
Thẩm duyệt thiết kế về phòng cháy chữa cháy cho toàn bộ công trình: đường xe chữa cháy, bậc chịu lửa, giải pháp ngăn cháy lan, thoát nạn, chống tụ khói, báo cháy tự động, sprinkler, chữa cháy bằng khí, cảm biến CO, đèn sự cố và loa hướng dẫn thoát nạn. Đơn vị thiết kế PCCC là liên danh Công ty TNHH Tư vấn và Xây dựng MEP Quốc tế và Công ty TNHH Tư vấn – Thiết kế – Xây dựng Phú Gia Hòa. Lưu ý: đây là thẩm duyệt thiết kế; nghiệm thu PCCC sẽ là một văn bản khác, cấp khi công trình hoàn thành.
QĐ 2010/QĐ-UBND — chuyển mục đích, giao đất
- Cho phép sử dụng 5.811,8 m²: 5.653,3 m² chuyển sang đất ở tại đô thị theo hình thức Nhà nước giao đất có thu tiền sử dụng đất; 158,5 m² đất ở do công ty quản lý theo quy hoạch.
- Thời hạn sử dụng đất đến ngày 27/06/2075.
- Chủ đầu tư quản lý thêm 721,3 m² đất giao thông, 562,1 m² cây xanh hành lang đường điện đi nổi và 247,7 m² hành lang đường điện đi ngầm.
- Giấy chứng nhận quyền sử dụng đất mới được trao sau khi chủ đầu tư hoàn thành nghĩa vụ tài chính.
GPXD 3900/GPXD — giấy phép xây dựng
- Cho phép xây dựng 2 tầng hầm chung (sâu 6 m), Block A 40 tầng (3 tầng đế + 37 tầng tháp, cao 145 m) và Block B 6 tầng; tổng diện tích sàn 75.046,3 m²; công trình dân dụng cấp I.
- Ghi rõ số căn từng nhóm tầng: tầng điển hình 16–40 bố trí 17 căn hộ và 5 officetel; tầng 21 là tầng lánh nạn kết hợp 20 officetel.
- Thiết kế: Công ty TNHH Tư vấn – Thiết kế – Xây dựng Phú Gia Hòa; thẩm tra: Công ty TNHH Khảo sát Thiết kế Tư vấn Sài Gòn; thẩm định báo cáo khả thi: Sở Xây dựng Bình Dương.
- Hiệu lực khởi công 12 tháng kể từ ngày cấp — dự án khởi công 22/08/2025, trong hạn.

3. Đối chiếu số liệu giữa các văn bản
Một bộ hồ sơ đáng tin là bộ mà các văn bản khớp nhau. Chúng tôi đặt các con số then chốt cạnh nhau:
| Chỉ tiêu | QĐ 3354 (chủ trương) | QĐ 1249 (1/500) | GPXD 3900 | Tài liệu bán hàng |
|---|---|---|---|---|
| Diện tích khu đất | ~7.342,9 m² | 7.342,9 m² | 7.342,9 m² | 0,73 ha |
| Số tầng nổi Block A | Tối đa 40 | 40 | 40 | 40 |
| Căn hộ | 635 | 624 | 624 | 628 |
| Officetel | Gộp trong 899 sản phẩm | 221 | 221 | 211 |
| Tổng sàn xây dựng | ~74.657,6 m² | — | 75.046,3 m² | — |
| Mật độ khối đế / tháp | — | ≤ 34,5% / ≤ 30,9% | 34,4% / 30,7% | 34,5% |
Cách đọc bảng: quyết định chủ trương ghi quy mô sơ bộ (khoảng 899 sản phẩm gồm 635 căn hộ), sau đó quy hoạch 1/500 chốt lại 624 căn hộ và 221 officetel, giấy phép xây dựng giữ nguyên. Đây là trình tự bình thường. Con số trên tài liệu bán hàng (628 + 211) lệch nhẹ so với giấy phép; khi ký hợp đồng, quý khách nên đối chiếu mã căn của mình với bản vẽ được cấp phép.

4. Những giấy tờ chưa có trong bộ hồ sơ
Phần này quan trọng không kém phần trên. Bộ hồ sơ chủ đầu tư phát hành cho hệ thống phân phối, tính đến ngày 08/10/2026, không có các văn bản sau:
| Giấy tờ | Vì sao người mua cần | Nên làm gì |
|---|---|---|
| Văn bản của Sở Xây dựng xác nhận nhà ở hình thành trong tương lai đủ điều kiện đưa vào kinh doanh | Là điều kiện để chủ đầu tư được ký hợp đồng mua bán và thu tiền theo hợp đồng | Yêu cầu số văn bản, ngày ký; tra trên cổng thông tin của Sở Xây dựng TP.HCM |
| Chứng thư bảo lãnh nghĩa vụ tài chính của ngân hàng cho từng căn | Bảo vệ khoản tiền đã nộp nếu chủ đầu tư không bàn giao đúng cam kết | Yêu cầu nhận chứng thư khi ký hợp đồng mua bán |
| Mẫu hợp đồng mua bán đã đăng ký | Hợp đồng chung cư là hợp đồng theo mẫu; cần đối chiếu bản mình ký đúng mẫu | Xin bản mẫu trước, đọc kỹ phần để trống: mã căn, diện tích, giá, tiến độ, phụ lục vật tư |
| Giấy chứng nhận quyền sử dụng đất sau khi chuyển mục đích | Xác nhận chủ đầu tư đã hoàn thành nghĩa vụ tài chính theo QĐ 2010 | Hỏi chủ đầu tư đã nộp tiền sử dụng đất và nhận giấy chứng nhận mới chưa |
Về khoản tiền trước hợp đồng mua bán: giao dịch hiện tại đi qua thỏa thuận tư vấn với Công ty TNHH Nest Realty — khách nộp 30 triệu đồng khi yêu cầu tư vấn và 10% giá trị trong 7 ngày; hợp đồng mua bán với chủ đầu tư ghi ở trạng thái “dự kiến ký”. Trước khi chuyển tiền, quý khách nên hỏi rõ: tiền vào tài khoản của ai, theo văn bản nào, hoàn lại thế nào nếu hợp đồng mua bán không được ký. Chi tiết từng đợt xem tại bài phương thức thanh toán AVA Center.
5. Sổ hồng AVA Center: khi nào có, thời hạn ra sao
Giấy chứng nhận quyền sở hữu căn hộ (“sổ hồng”) chỉ được cấp cho người mua sau khi công trình hoàn thành, bàn giao và chủ đầu tư làm thủ tục cấp giấy theo hợp đồng. Ba điểm cần nắm:
- Đợt thanh toán cuối gắn với sổ. Theo phương thức thanh toán đang ban hành, 5% giá trị căn được thanh toán khi bàn giao giấy chứng nhận. Đây là khoản giữ lại có lợi cho người mua — đừng chọn cách trả khiến khoản này mất đi.
- Thời hạn sử dụng đất của dự án đến 27/06/2075. Đây là thời hạn của khu đất theo QĐ 2010. Quyền sở hữu căn hộ chung cư của người mua được quy định trong hợp đồng mua bán theo Luật Nhà ở 2023; quý khách nên đọc đúng điều khoản này thay vì dựa vào câu “sở hữu lâu dài” trên tờ rơi.
- Officetel là trường hợp riêng. Quy hoạch 1/500 xếp 221 officetel vào nhóm “văn phòng kết hợp lưu trú”, dân số “lưu trú không thường xuyên”. Loại giấy chứng nhận, thời hạn và quyền đăng ký cư trú của officetel cần được hỏi riêng và ghi rõ trong hợp đồng.

6. Bảy câu hỏi pháp lý nên hỏi trước khi đặt chỗ
- Dự án đã có văn bản xác nhận nhà ở hình thành trong tương lai đủ điều kiện đưa vào kinh doanh chưa? Số văn bản, ngày ký?
- Ngân hàng nào bảo lãnh nghĩa vụ tài chính, và chứng thư có được cấp cho căn của tôi khi ký hợp đồng không?
- Chủ đầu tư đã hoàn thành nghĩa vụ tài chính về tiền sử dụng đất theo QĐ 2010 chưa?
- Khoản 30 triệu và 10% đợt 1 nộp vào tài khoản nào, theo văn bản nào, hoàn lại ra sao?
- Ngày ký hợp đồng mua bán dự kiến là khi nào? Mẫu hợp đồng đã đăng ký có thể xem trước không?
- Ngày bàn giao ghi trong hợp đồng là ngày nào, mức phạt chậm bàn giao bao nhiêu? (Quyết định chủ trương đăng ký hoàn thành Quý III–IV/2030, tài liệu quảng bá ghi Quý I/2027.)
- Với officetel: giấy chứng nhận cấp theo loại nào, thời hạn bao lâu, có đăng ký cư trú được không?
7. Nhận định của chúng tôi
Về phần đất, quy hoạch và xây dựng, AVA Center có bộ văn bản sạch và nhất quán: đất thuộc quyền sử dụng của chủ đầu tư từ lâu, các con số giữa quy hoạch 1/500 và giấy phép xây dựng khớp nhau đến từng căn, giấy phép xây dựng còn hiệu lực khi khởi công. Đây là điểm mạnh thực sự so với nhiều dự án đang rao bán quanh Quốc lộ 13.
Về phần giao dịch, quý khách cần chủ động hơn: bốn giấy tờ ở mục 4 là thứ bảo vệ trực tiếp đồng tiền của mình, và chúng không nằm trong bộ hồ sơ chúng tôi nhận. Lời khuyên của chúng tôi rất đơn giản — chỉ chuyển khoản lớn sau khi đã cầm được câu trả lời bằng văn bản cho câu hỏi 1, 2 và 4. Kelvin có thể đi cùng quý khách qua từng bước đó.
Nhận bộ hồ sơ pháp lý AVA Center và bảng đối chiếu
Kelvin gửi danh mục văn bản đã kiểm, bảng đối chiếu số liệu và bộ câu hỏi pháp lý soạn sẵn để quý khách mang theo khi làm việc với đơn vị bán hàng. Gọi 0944 385 038 hoặc để lại thông tin tại đây.
Hai điểm pháp lý nên đọc thêm: officetel có câu hỏi riêng về loại giấy chứng nhận và cư trú — xem officetel AVA Center có sổ hồng không; danh mục vật liệu bàn giao là phụ lục hợp đồng cần đối chiếu trước khi ký — xem nội thất bàn giao AVA Center: 64 hạng mục.
Nguồn gốc khu đất: hồ sơ chủ đầu tư còn lưu hai giấy chứng nhận quyền sử dụng đất cũ của khu đất: thửa 352 (tờ bản đồ 13-7, diện tích 7.153,8 m²) cấp năm 2009 cho pháp nhân tiền thân của Công ty TNHH Tyson An Phú (đổi tên theo đăng ký thay đổi ngày 10/12/2021), và thửa 318 (429,0 m²) mà Tyson An Phú nhận chuyển nhượng năm 2024. Đây là giấy tờ của giai đoạn trước khi lập dự án; cơ sở pháp lý hiện hành của khu đất dự án là quyết định giao đất số 2010/QĐ-UBND ngày 27/06/2025. Điều này cho thấy chủ đầu tư đã nắm khu đất từ lâu trước khi triển khai dự án, không phải mua lại dự án từ bên thứ ba.
8. Câu hỏi thường gặp
Pháp lý AVA Center gồm những văn bản nào?
Gồm QĐ 3354/QĐ-UBND chấp thuận chủ trương đầu tư (29/11/2024), QĐ 1249/QĐ-UBND duyệt quy hoạch 1/500 (24/03/2025), GCN thẩm duyệt PCCC 718/TD-PCCC (26/06/2025), QĐ 2010/QĐ-UBND giao đất (27/06/2025) và giấy phép xây dựng 3900/GPXD (30/06/2025).
Chủ đầu tư pháp lý của AVA Center là ai?
Công ty TNHH Tyson An Phú, mã số doanh nghiệp 3701494169, thuộc hệ sinh thái Tập đoàn AVA. Đây là pháp nhân đứng tên quyết định chủ trương, quyết định giao đất và giấy phép xây dựng.
AVA Center đã có giấy phép xây dựng chưa?
Có. Giấy phép xây dựng số 3900/GPXD do Sở Xây dựng Bình Dương cấp ngày 30/06/2025, cho phép 2 tầng hầm, Block A 40 tầng cao 145 m và Block B 6 tầng, tổng sàn 75.046,3 m².
Đất dự án AVA Center là đất gì, thời hạn bao lâu?
Theo QĐ 2010/QĐ-UBND, 5.653,3 m² được chuyển sang đất ở tại đô thị, giao đất có thu tiền sử dụng đất, cộng 158,5 m² đất ở hiện hữu; thời hạn sử dụng đất đến ngày 27/06/2075.
Sổ hồng AVA Center khi nào có?
Giấy chứng nhận cho người mua được cấp sau khi bàn giao căn hộ, theo thủ tục chủ đầu tư thực hiện. Theo phương thức thanh toán hiện hành, 5% giá trị căn được thanh toán khi bàn giao giấy chứng nhận.
Quy hoạch 1/500 AVA Center duyệt bao nhiêu căn?
QĐ 1249/QĐ-UBND ngày 24/03/2025 duyệt 624 căn hộ cho khoảng 1.478 người và 221 văn phòng kết hợp lưu trú cho 351 người lưu trú không thường xuyên, tổng 845 sản phẩm.
AVA Center có giấy chứng nhận PCCC chưa?
Dự án có giấy chứng nhận thẩm duyệt thiết kế về phòng cháy chữa cháy số 718/TD-PCCC ngày 26/06/2025. Nghiệm thu PCCC là văn bản riêng, cấp khi công trình hoàn thành.
Mua AVA Center cần kiểm tra thêm giấy tờ gì?
Văn bản xác nhận nhà ở hình thành trong tương lai đủ điều kiện đưa vào kinh doanh, chứng thư bảo lãnh ngân hàng cho từng căn, mẫu hợp đồng mua bán đã đăng ký và giấy chứng nhận quyền sử dụng đất sau chuyển mục đích.
Tiến độ AVA Center theo pháp lý là bao lâu?
Quyết định chủ trương đầu tư đăng ký xây dựng từ Quý I/2026 đến Quý III/2030, hoàn thành và đưa vào sử dụng Quý III – Quý IV/2030. Tài liệu quảng bá ghi bàn giao dự kiến Quý I/2027; mốc ràng buộc là ngày trong hợp đồng mua bán.
Nhận bộ hồ sơ pháp lý đã đối chiếu
Quý khách để lại thông tin, Kelvin gửi danh mục văn bản pháp lý AVA Center kèm bảng đối chiếu và bộ câu hỏi cần hỏi trước khi đặt chỗ.
Kelvin — hơn 15 năm tư vấn và giao dịch bất động sản tại TP.HCM và vùng lân cận, từng tham gia phân phối các dự án Masteri, Swan Bay, Swan Park, Golden Bay Cam Ranh, Sky Center.
Phương pháp: đọc bản scan có dấu của QĐ 3354/QĐ-UBND, QĐ 1249/QĐ-UBND, GCN 718/TD-PCCC, QĐ 2010/QĐ-UBND và GPXD 3900/GPXD trong bộ hồ sơ chủ đầu tư phát hành; đối chiếu với bản vẽ mặt bằng tầng và tài liệu bán hàng. Bài không thay thế tư vấn pháp lý của luật sư. Cập nhật lần cuối: 08/10/2026.
